Remont fontanny miejskiej w oknie zimowym: co da się zrobić między październikiem a kwietniem

15 września 2026 | Serwis i remonty

Remont fontanny miejskiej ma w polskich warunkach jedno realne okno: od wyłączenia obiektu jesienią do rozruchu przed sezonem. To pięć, czasem sześć miesięcy, z których na roboty mokre nadaje się może połowa. Zarządca, który wyłącza obiekt bez planu na te miesiące, decyduje w praktyce, że fontanna pojedzie kolejny sezon w stanie, w jakim właśnie ją zamyka — albo że zostanie wyłączona w czerwcu, kiedy jest najbardziej potrzebna.

Ten tekst nie rozstrzyga, czy remontować — zakłada, że decyzja zapadła po przeglądzie lub audycie technicznym. Odpowiada na pytanie następne: kiedy, w jakiej kolejności i co trzeba mieć gotowe wcześniej, żeby to okno wykorzystać.

Okno zimowe — jedyny termin, w którym remont nikomu nie przeszkadza

Fontanna parkowa jest obiektem sezonowym: pracuje od przełomu kwietnia i maja do końca września, czasem do połowy października — dokładnie wtedy, gdy teren rekreacyjny ma najwyższą frekwencję. Każdy tydzień wyłączenia w tym okresie to widoczna strata funkcjonalna i pytania mieszkańców, a przy obiektach z budżetu obywatelskiego lub z dotacji — także pytania radnych.

Poza sezonem obiekt i tak stoi pusty. Zimowanie — opróżnienie instalacji, demontaż osprzętu, zabezpieczenie niecki — wykonuje się niezależnie od tego, czy planowany jest remont. Pierwszy etap remontu jest więc już opłacony w ramach standardowej obsługi: obiekt odwodniony, dysze i oprawy zdjęte, komora technologiczna dostępna. Wystarczy nie napełniać go z powrotem, tylko wejść z robotami.

Okno ma jednak twardą ramę po obu stronach. Z jednej ogranicza je pogoda: chemia budowlana ma progi temperaturowe, poniżej których po prostu nie wiąże. Z drugiej — data rozruchu, która nie jest miękka, bo przed startem sezonu obiekt potrzebuje napełnienia, płukania, prób szczelności, regulacji dysz i badań wody. Realny czas na roboty właściwe to nie „październik–kwiecień”, tylko listopad–marzec, minus okresy mrozu.

Przegląd posezonowy: dopiero pusta niecka pokazuje stan obiektu

Zakresu remontu nie da się rzetelnie opisać przy pełnej wodzie — ukrywa ona większość tego, co decyduje o kosztach. Przegląd posezonowy wykonany zaraz po opróżnieniu obiektu jest więc nie tyle czynnością serwisową, co materiałem wejściowym do opisu przedmiotu zamówienia. Czego nie widać przy napełnionej niecce:

  • Stanu hydroizolacji — rys skurczowych, pęcherzy, odspojeń powłoki od podłoża, przecieków w narożach i przy przejściach instalacyjnych. Nietypowy ubytek wody bywa mylony z parowaniem; ocena wymaga bilansu dla konkretnego obiektu i pogody.
  • Stanu dylatacji — wypłukanych mas, oderwanych taśm, ubytków w wypełnieniach. To najczęstsza droga wody pod nieckę i przyczyna wysadzin po zimie.
  • Korozji i erozji betonu — odsłoniętego zbrojenia, wypłukanego zaczynu, ubytków w strefie linii lustra wody, gdzie działa naprzemienne zamrażanie i rozmrażanie.
  • Stanu dysz i opraw podwodnych — zapiaszczenia, osadów wapiennych, zerwanych gwintów, zawilgoconych obudów, utlenionych złączy. Oprawa, która świeci, nie znaczy, że jest szczelna.
  • Komory technologicznej — pomp, filtrów, armatury odcinającej, rozdzielnicy, odwodnienia posadzki i wentylacji.

Praktyczna zasada: przegląd posezonowy w roku poprzedzającym remont. Protokół z poprzedniej jesieni pozwala napisać kosztorys jeszcze latem, a nie dopiero w listopadzie, gdy okno już się otworzyło i połowa uciekła na procedury. Regularna obsługa serwisowa fontann miejskich daje przy okazji ciągłość dokumentacji: historię awarii, wymian i zużycia, czyli najlepsze późniejsze uzasadnienie zakresu przed audytem.

Prace, których nie da się wykonać inaczej niż na suchej niecce

Ten podział przesądza o tym, co musi zmieścić się w oknie, a co da się przesunąć na sezon.

Bezwzględnie wymagają suchej niecki i wyłączonego obiegu:

  • naprawa i odtworzenie hydroizolacji dna i ścian — zaprawy naprawcze, szlamy mineralne, powłoki żywiczne, hydroizolacja krystaliczna;
  • reprofilacja betonu, uzupełnianie ubytków i zabezpieczenie odsłoniętego zbrojenia — w praktyce według pakietu norm PN-EN 1504, opisującego naprawę i ochronę konstrukcji betonowych;
  • wymiana wypełnień dylatacji i uszczelnień przejść instalacyjnych;
  • wymiana dysz, korekta rozstawu i kątów, wymiana króćców i przyłączy w dnie;
  • wymiana opraw podwodnych i okablowania w niecce;
  • wymiana okładzin — kamienia, płyt, kratek odwodnienia liniowego przy obiektach posadzkowych;
  • prace w komorze technologicznej: pompy, filtry, armatura, zawory zwrotne, przewody;
  • modernizacja sterowania — sterownik, rozdzielnica, czujniki poziomu, sterowanie oświetleniem i pokazami.

Nie wymaga okna zimowego: czyszczenie i wymiana wkładów filtracyjnych, regulacja parametrów pracy, korekty programów sterownika, wymiana pojedynczej dyszy nad lustrem wody, uzupełnienia chemii eksploatacyjnej. To jednak czynności serwisowe, nie remont.

Wymaga dokumentacji, więc trzeba zacząć wcześniej niż w oknie: każda zmiana parametrów obiektu — inna wydajność pomp, nowy układ obiegu, zmiana geometrii niecki, dołożenie zbiornika buforowego, zmiana mocy przyłączeniowej, konwersja niecki na układ posadzkowy. Tu okno zimowe jest terminem wykonania, a nie startu; projektowanie fontann miejskich i uzgodnienia branżowe muszą być zamknięte, zanim wykonawca wejdzie na obiekt.

Temperatura jako ogranicznik: co wolno robić przy 2°C

Tu najczęściej rozjeżdża się harmonogram. Chemia budowlana nie jest kwestią determinacji brygady — ma progi aplikacyjne z kart technicznych, poniżej których materiał albo nie wiąże, albo wiąże z parametrami, których nikt później nie odbierze.

Grupa robót Typowy próg temperatury Co się dzieje poniżej progu
Zaprawy naprawcze i szlamy mineralne (systemy cementowe) zwykle od +5°C podłoża i powietrza, przy temperaturze rosnącej zatrzymanie hydratacji, spadek przyczepności, zniszczenie świeżej warstwy przez mróz w pierwszej dobie
Powłoki żywiczne (epoksydy, poliuretany) zwykle od +8 do +10°C, z marginesem nad punktem rosy brak pełnego usieciowania, matowienie powierzchni, klejąca powłoka bez odporności
Masy dylatacyjne i uszczelnienia poliuretanowe zwykle od +5°C, podłoże suche brak przyczepności do krawędzi, odspojenie w pierwszym cyklu mrozowym
Kotwy chemiczne i klejenie okładzin progi indywidualne, często od +5°C wydłużenie wiązania poza akceptowalny zakres, nieprzewidywalna nośność
Montaż „na sucho” (dysze, oprawy, pompy, armatura, sterowanie) bez progu chemicznego; ogranicza BHP i sprawność brygady spowolnienie pracy, ryzyko uszkodzenia uszczelek przy niskiej temperaturze montażu

Progi w tabeli to typowe rzędy wielkości, nie wartości uniwersalne — decyduje karta techniczna konkretnego systemu, a przy naprawach betonu także wymagania odpowiedniej części PN-EN 1504. Aktualne wersje Polskich Norm udostępnia Polski Komitet Normalizacyjny.

Drugi warunek, o którym łatwo zapomnieć: materiał musi mieć czas na dojrzewanie w temperaturze powyżej progu. Jeden ciepły dzień w styczniu nie wystarczy, jeśli w nocy przyjdzie −8°C. Planuje się więc nie według prognozy tygodniowej, ale według statystyki stacji najbliższej obiektowi: liczby dni z temperaturą maksymalną poniżej zera i średnich minimalnych w danym miesiącu. Normy klimatyczne 1991–2020 dla ponad pięćdziesięciu stacji synoptycznych udostępnia portal klimatyczny IMGW-PIB.

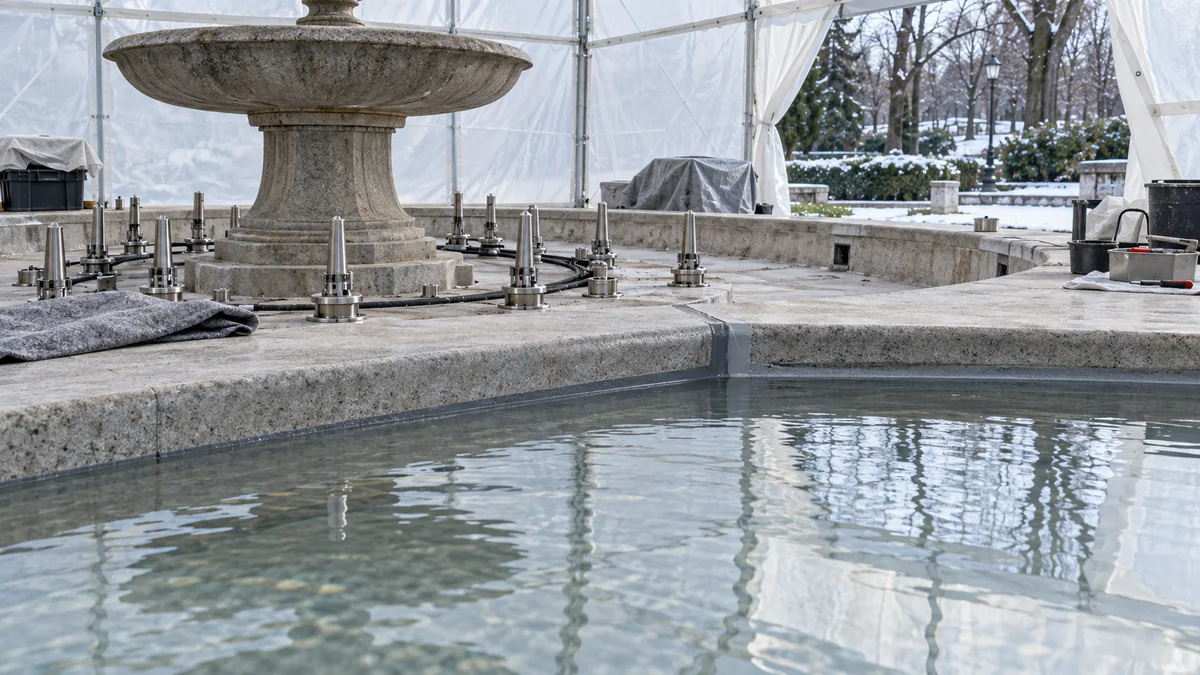

Namiot grzewczy zdejmuje ten ogranicznik, ale nie za darmo: zabudowa niecki z nagrzewnicą utrzymuje warunki aplikacji niezależnie od pogody, jest jednak pozycją rozliczaną dobowo — najem konstrukcji, nagrzewnica, paliwo lub energia, dozór. Przy dłuższych robotach mokrych potrafi dorównać kosztowi samej naprawy powłoki. Wniosek: albo ujmujesz namiot w OPZ i kosztorysie od początku, albo planujesz roboty mokre na listopad i marzec. Brak decyzji kończy się aneksem negocjowanym w styczniu.

Kalendarz okna zimowego: miesiąc po miesiącu

Miesiąc Co robić Czego nie da się zrobić i dlaczego
Wrzesień Ostatni przegląd przy pracującym obiekcie: ubytek wody, praca pomp pod obciążeniem, test sterowania i oświetlenia. Domknięcie OPZ, ogłoszenie postępowania. Nie ocenisz hydroizolacji, dylatacji ani dna — niecka jest pełna. Diagnoza „na oko” przez wodę to główne źródło robót dodatkowych.
Październik Wyłączenie obiektu, opróżnienie i przedmuchanie instalacji, demontaż osprzętu. Przegląd posezonowy z dokumentacją fotograficzną. Podpisanie umowy. Ostatni termin na roboty mokre bez zabudowy grzewczej. Nie rozpoczynaj robót bez podpisanej umowy — tydzień poślizgu w październiku kosztuje później dwa tygodnie w marcu.
Listopad Rdzeń robót mokrych: skucia, reprofilacja, naprawy betonu, hydroizolacja, dylatacje. Nie planuj na koniec miesiąca prac wymagających kilkudniowego dojrzewania w dodatnich temperaturach — to już loteria.
Grudzień–styczeń Prace „na sucho”: komora technologiczna, pompy, filtry, armatura, rozdzielnica, sterowanie, okablowanie, przygotowanie osprzętu. Roboty mokre bez namiotu grzewczego odpadają; bez zabudowy nie ma też sensu kłaść okładzin klejonych ani mas dylatacyjnych.
Luty Prace instalacyjne i montażowe, zamówienie elementów o długim terminie dostawy. W cieplejszych regionach — wznowienie robót mokrych z zabudową. Nie zakładaj z góry, że luty będzie roboczy. W harmonogramie to bufor, nie pewny miesiąc produkcyjny.
Marzec Domknięcie robót mokrych i dojrzewanie powłok. Montaż dysz i opraw podwodnych, próby szczelności, testy elektryczne, konfiguracja sterowania. Nie zostawiaj na marzec skuć ani napraw konstrukcyjnych — jeśli wyjdzie coś nieprzewidzianego, nie ma już zapasu przed sezonem.
Kwiecień Napełnienie, płukanie obiegu, rozruch technologiczny, regulacja dysz, badania jakości wody, odbiór końcowy i wpis do dokumentacji obiektu. Nie prowadź już robót budowlanych — kwiecień to miesiąc rozruchu, nie rezerwa na to, czego nie zdążono zimą.

Kalendarz zakłada zakres odtworzeniowy o średniej skali. Przy obiekcie zabytkowym, wymagającym uzgodnień z wojewódzkim konserwatorem zabytków, i przy modernizacji zmieniającej parametry przesuń wszystko o pełny sezon w tył: wrzesień jest wtedy miesiącem zamawiania dokumentacji, a nie ogłaszania postępowania na roboty.

Terminy zamówieniowe liczone wstecz

Najczęstszy błąd nie leży po stronie technologii, tylko kalendarza zamówieniowego: decyzja w listopadzie, ogłoszenie w grudniu, umowa w lutym — i wykonawca dostaje sześć tygodni na roboty, które wymagają dwunastu. Licząc wstecz od „obiekt ma działać 1 maja”:

  • Rozruch i odbiór: 2–3 tygodnie — napełnienie, płukanie, próby, regulacja, badania wody.
  • Roboty właściwe: od kilku tygodni przy wymianie osprzętu i pomp do kilku miesięcy przy pełnej naprawie niecki z hydroizolacją — a mróz wycina z tego czasu swoje.
  • Od umowy do wejścia na obiekt: 2–4 tygodnie na zamówienie materiałów. Dysze, oprawy podwodne i pompy o nietypowych parametrach mają terminy dostawy liczone w tygodniach, nie w dniach.
  • Postępowanie: przy zamówieniu objętym ustawą termin składania ofert w trybie podstawowym dla robót budowlanych nie może być krótszy niż 14 dni od zamieszczenia ogłoszenia w Biuletynie Zamówień Publicznych. Dochodzą badanie i ocena ofert, wezwania do wyjaśnień, ustawowy okres przed zawarciem umowy i możliwość odwołania. Realistycznie 6–10 tygodni od ogłoszenia do umowy, a przy odwołaniu dłużej.
  • Przygotowanie OPZ i kosztorysu: 2–6 tygodni, licząc od momentu, w którym jest komplet danych z przeglądu.

Próg stosowania Prawa zamówień publicznych wynosi od 1 stycznia 2026 r. 170 000 zł netto. Część remontów fontann parkowych — wymiana pomp, opraw, naprawa fragmentu powłoki — mieści się poniżej i idzie regulaminem wewnętrznym, co skraca ścieżkę. Remont kompleksowy, z odtworzeniem hydroizolacji niecki i modernizacją komory, zwykle próg przekracza. Ogłoszenia i dokumentację postępowań publikuje platforma e-Zamówienia — przegląd analogicznych postępowań to najtańszy sposób sprawdzenia, czy zakres i wymagania są rynkowe.

Element Remont w oknie zimowym Remont „w czerwcu”
Wyłączenie obiektu dla użytkowników Zerowe — obiekt i tak nie pracuje 4–12 tygodni w szczycie sezonu
Warunki dla robót mokrych Ograniczone, wymagają planowania lub zabudowy Optymalne
Dostępność wykonawców Wyższa — to dla branży okno remontowe Niższa — trwa sezon serwisowy i realizacyjny
Ryzyko robót dodatkowych Jest czas na reakcję bez utraty sezonu Każde odkrycie przesuwa uruchomienie o kolejne tygodnie sezonu
Odbiór społeczny Neutralny Konfliktowy — pytania o „zamkniętą fontannę w upał”

Remont odtworzeniowy a modernizacja: co się zmienia formalnie

Kwalifikacja robót wpływa na harmonogram. Trzeba ustalić, czy zakres odtwarza stan pierwotny, zmienia parametry użytkowe lub techniczne obiektu, czy jest bieżącą konserwacją.

Remont odtworzeniowy przywraca stan pierwotny — ta sama geometria niecki, ten sam układ obiegu, ta sama liczba i rozstaw dysz, porównywalna wydajność pomp. Prawo budowlane dopuszcza przy tym stosowanie wyrobów innych niż użyte pierwotnie, więc wymiana powłoki na nowocześniejszą albo pompy na energooszczędną o zbliżonych parametrach nie zmienia kwalifikacji. Ścieżka formalna zależy od obiektu i zakresu robót.

Modernizacja zmienia parametry: inna wydajność, inny układ hydrauliczny, dołożony zbiornik buforowy, zmiana mocy przyłączeniowej, przebudowa komory, konwersja niecki na obiekt posadzkowy. To wymaga opracowań projektowych, często uzgodnień branżowych, niekiedy zgłoszenia lub pozwolenia. Dokumentacja to zwykle 2–4 miesiące, uzgodnienia — kolejne tygodnie.

Jest jeszcze kwestia, która bywa źródłem sporów przy odbiorach i przy ustalaniu obowiązków zarządcy: czym w ogóle jest dana fontanna w rozumieniu Prawa budowlanego. Ustawa wymienia wodotryski wśród obiektów małej architektury (art. 3 pkt 4), co nie znaczy, że mieści się tam każdy obiekt wodny. Rozbudowana niecka żelbetowa z podziemną komorą, przyłączami i instalacją elektryczną bywa kwalifikowana inaczej niż wolnostojący wodotrysk na skwerze — a od kwalifikacji zależą obowiązki dokumentacyjne, w tym prowadzenie książki obiektu budowlanego (art. 60b Prawa budowlanego), oraz ścieżka formalna remontu. Rozstrzyga dokumentacja konkretnego obiektu, nie nazwa w ewidencji. Tekst jednolity ustawy jest w Internetowym Systemie Aktów Prawnych, a regulacje zamówieniowe — w ustawie Prawo zamówień publicznych.

Wniosek harmonogramowy: jeśli remont jest odtworzeniowy, wrzesień to dobry moment na ogłoszenie postępowania na roboty. Jeśli w zakresie jest cokolwiek, co zmienia parametry — wrzesień to moment na zamówienie dokumentacji, a roboty planuje się na okno kolejne.

Cztery ryzyka, które psują remonty zimowe

1. Przemarznięcie niedoopróżnionej instalacji. Woda pozostawiona w korpusie pompy, w filtrze, w przewodzie o niekorzystnym spadku albo w króćcu dyszy zamarza i rozsadza element od środka. Uszkodzenie ujawnia się dopiero przy rozruchu w kwietniu, gdy na reakcję nie ma już czasu. Zabezpieczenie to kompletne odwodnienie grawitacyjne i przedmuchanie sprężonym powietrzem odcinków bez spadku — praca dla serwisu, nie dla brygady od skuwania betonu, i w umowie powinna mieć jasno przypisanego wykonawcę.

2. Woda w otwartej niecce i w komorze. Niecka pozostawiona bez wody zbiera opady. Woda wnika w rysy, zamarza i pogłębia dokładnie te uszkodzenia, które remont ma usunąć — czasem w skali, która w marcu zmienia zakres robót. Komora technologiczna z niedrożnym odwodnieniem podtapia rozdzielnicę i pompy. Rozwiązanie jest tanie: sprawne odwodnienie niecki na czas robót, pompa zatapialna z pływakiem w komorze, przykrycie odsłoniętych fragmentów po zakończeniu etapu mokrego.

3. Kradzież i dewastacja. Otwarty plac budowy w parku, bez wody i bez oświetlenia, przez pięć miesięcy jest łatwym celem. Dysze ze stali nierdzewnej i mosiądzu, oprawy podwodne i kable mają wartość złomową. Standardem jest demontaż i magazynowanie osprzętu poza obiektem do czasu montażu końcowego, a nie dozór placu — ten sam ruch chroni jednocześnie przed mrozem.

4. Roboty dodatkowe wykryte po skuciu warstw. Przy obiektach kilkunastoletnich to sytuacja typowa, nie wyjątkowa. Okno zimowe zostawia margines na aneks bez utraty sezonu — pod warunkiem, że remont ruszył w listopadzie, a nie w lutym.

Jak przygotować okno 2026/2027, mając wrzesień

Wrzesień jest ostatnim miesiącem, w którym da się zdążyć z pełną ścieżką dla remontu odtworzeniowego w nadchodzącym oknie. Kolejność działań:

  1. Zbierz to, co już masz. Protokoły przeglądów, historię awarii i wymian, rachunki za wodę i energię z trzech sezonów, dokumentację powykonawczą. Skokowy wzrost zużycia wody to zwykle nieszczelność, energii — zużyte pompy albo zapchany filtr.
  2. Zamów przegląd przy pracującym obiekcie, zanim wyłączysz fontannę: ubytek wody i praca pomp pod obciążeniem są mierzalne tylko wtedy.
  3. Zaplanuj przegląd posezonowy zaraz po opróżnieniu, z dokumentacją fotograficzną. Ten materiał trafia do OPZ.
  4. Rozstrzygnij kwalifikację zakresu — odtworzeniowy czy zmieniający parametry. Od tego zależy, czy ogłaszasz postępowanie na roboty, czy na dokumentację.
  5. Podziel zakres na etap mokry i suchy i rozłóż je zgodnie z kalendarzem powyżej: mokry na listopad i marzec, suchy na grudzień–luty. Przy okazji zdecyduj o zabudowie grzewczej i wpisz ją do OPZ, jeśli harmonogram jej wymaga.
  6. Sprawdź wymagania stawiane wykonawcy. Remont fontanny to jednocześnie roboty betonowe, hydroizolacyjne, instalacja sanitarna, elektryka w strefach zagrożenia i automatyka. Warunki udziału napisane wyłącznie pod doświadczenie ogólnobudowlane potrafią wpuścić na obiekt firmę, która pierwszy raz widzi dyszę fontannową.

Skala prac bywa bardzo różna — od wymiany osprzętu po odtworzenie całej niecki wraz z komorą — więc rzetelny rząd wielkości kosztu da się podać dopiero po przeglądzie konkretnego obiektu. Przykłady obiektów po remontach i modernizacjach zebraliśmy w portfolio zrealizowanych obiektów; punktem odniesienia dla terenu rekreacyjnego jest fontanna w Parku Kazimierza Wielkiego w Bydgoszczy.

Najczęściej zadawane pytania

Czy remont fontanny da się w ogóle wykonać zimą?

Tak, ale z podziałem na etapy. Prace montażowe i instalacyjne — komora technologiczna, pompy, armatura, rozdzielnica, sterowanie, przygotowanie osprzętu — nie mają typowego progu wiązania chemii, lecz nadal ograniczają je BHP, wymagania urządzeń i podatność uszczelek na niską temperaturę. Roboty mokre — naprawy betonu, hydroizolacja, dylatacje, klejenie okładzin — wymagają temperatury powyżej progu aplikacyjnego materiału albo zabudowy z ogrzewaniem. Harmonogram remontu zimowego układa się więc jako dwie ścieżki.

Kiedy najpóźniej trzeba ogłosić postępowanie, żeby fontanna ruszyła na sezon?

Przy zakresie odtworzeniowym i zamówieniu objętym ustawą realny ostatni moment to wrzesień–październik. Sam termin składania ofert w trybie podstawowym dla robót budowlanych nie może być krótszy niż 14 dni od ogłoszenia w BZP, a dochodzą jeszcze badanie ofert, okres przed zawarciem umowy i czas na dostawy — zwykle 6–10 tygodni do podpisania umowy. Przy modernizacji wymagającej dokumentacji ścieżka wydłuża się o kilka miesięcy i dotyczy już kolejnego okna.

Czy przegląd posezonowy wystarczy do napisania opisu przedmiotu zamówienia?

Przy zakresie odtworzeniowym o umiarkowanej skali zwykle tak — pod warunkiem że obejmuje pustą nieckę, komorę technologiczną i próby instalacji, a nie tylko oględziny. Przy obiektach kilkunastoletnich, z podejrzeniem uszkodzeń konstrukcyjnych, potrzebna jest szersza ocena stanu technicznego, inaczej zakres rozjedzie się po pierwszym skuciu warstw.

Ile realnie kosztuje remont fontanny parkowej?

Rozpiętość jest zbyt duża, żeby podawać widełki bez oględzin: inaczej wycenia się wymianę pomp i opraw, a inaczej odtworzenie hydroizolacji całej niecki z reprofilacją betonu i modernizacją komory. Na koszt wpływają powierzchnia i geometria niecki, stan konstrukcji, dostępność obiektu dla sprzętu, liczba dysz i opraw oraz ewentualna zabudowa grzewcza. Rzetelna wycena powstaje po przeglądzie konkretnego obiektu.

Czy remont fontanny wymaga zgłoszenia lub pozwolenia?

To zależy od kwalifikacji obiektu i zakresu robót. Prace odtworzeniowe, które nie zmieniają parametrów, mają najkrótszą ścieżkę formalną. Zmiana geometrii niecki, układu obiegu, mocy przyłączeniowej czy przebudowa komory to już inna kategoria. Dodatkowo część obiektów wodnych mieści się w kategorii małej architektury, a część nie — rozstrzyga dokumentacja konkretnego obiektu, nie ogólna zasada. Przy obiekcie zabytkowym dochodzą uzgodnienia konserwatorskie, które trzeba wliczyć w harmonogram.

Co zrobić, jeśli okno zimowe zostało przespane?

Podzielić zakres. Prace, które nie wymagają wyłączenia obiektu na tygodnie — wymiana pojedynczych dysz, serwis filtracji, korekta sterowania — można wykonać w sezonie. Roboty mokre lepiej przesunąć na kolejne okno i wykorzystać sezon na diagnostykę, kosztorys i postępowanie, żeby w listopadzie wykonawca wchodził na obiekt z kompletem dokumentów. Remont w czerwcu to wariant najdroższy: te same roboty plus utrata sezonu.
