Przekazanie fontanny do eksploatacji: co musi dostać zarządca, żeby obiekt nie stanął w drugim sezonie

28 sierpnia 2026 | Budowa i projektowanie

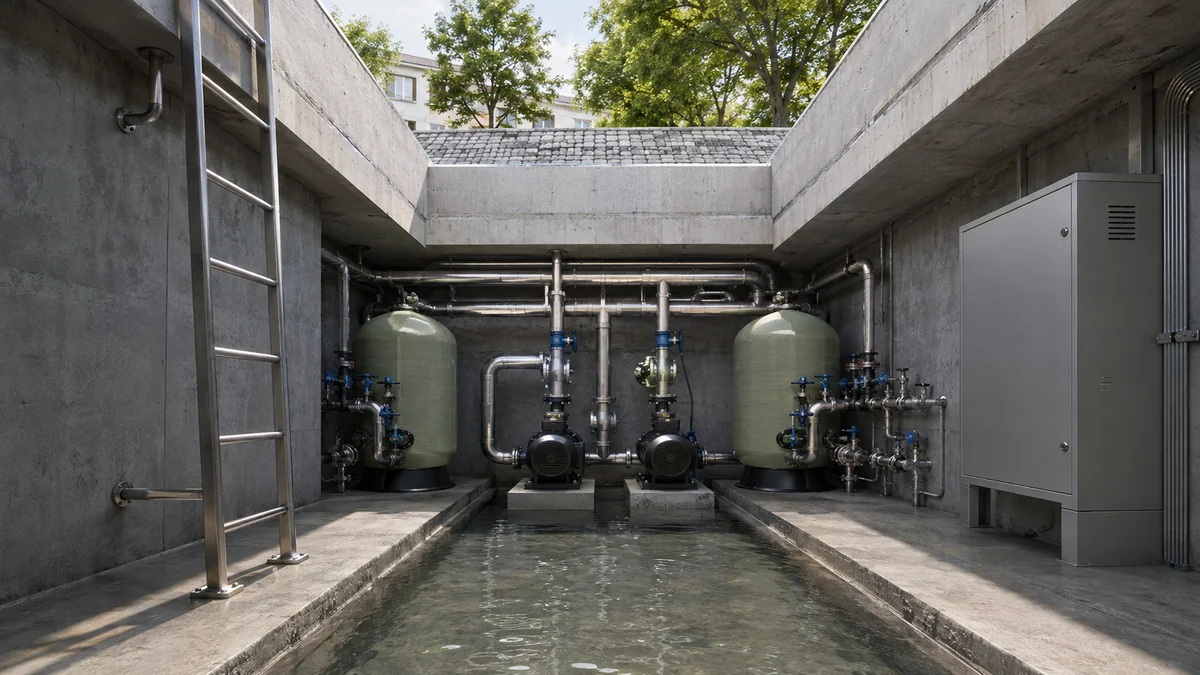

Fontanna multimedialna na rynku została odebrana we wrześniu. Protokół podpisany, pokaz dla mieszkańców udany, wykonawca rozliczony. W kwietniu następnego roku obiekt ma ruszyć na sezon i okazuje się, że nikt w spółce komunalnej nie wie, jak uruchomić układ, jakie parametry wody ustawić, gdzie jest hasło do sterownika i który zawór odpowiada za spust niecki. Fontanna stoi do czerwca, a potem rusza z zakwitem glonów i pękniętym filtrem, bo zimowanie wykonano „na wyczucie”. W praktyce serwisowej to scenariusz częstszy niż awaria techniczna. Ten tekst opisuje, co powinno znaleźć się w pakiecie przekazania obiektu do eksploatacji, jak przeprowadzić szkolenie obsługi i jak domknąć przekazanie wewnętrzne w urzędzie lub u zarządcy nieruchomości.

Dlaczego fontanny stają w drugim sezonie

Pierwszy sezon fontanny jest najbezpieczniejszy. Wykonawca jest jeszcze „na obiekcie”: kończy prace towarzyszące, reaguje na usterki w ramach rękojmi, często sam wykonuje pierwsze zimowanie, bo zależy mu na ochronie własnej gwarancji. Ryzyko pojawia się w drugim sezonie, gdy rozruch wiosenny wykonuje po raz pierwszy samodzielnie zarządca. Z obserwacji praktyki wynika, że typowe przestoje w tym okresie nie wynikają z wad wykonawczych, tylko z braku wiedzy i procedur po stronie eksploatującego. Powtarzalne przyczyny to:

  • Brak instrukcji eksploatacji obiektu jako całości. Zarządca dostał segregator z kartami katalogowymi pomp i lamp, ale nie dostał opisu, jak te elementy pracują razem w tym konkretnym układzie.
  • Brak dostępów do sterownika. Hasło do panelu operatorskiego zna tylko automatyk podwykonawcy, który przestał współpracować z generalnym wykonawcą.
  • Niewłaściwe zimowanie wykonane przez pracowników bez szkolenia: nieopróżnione odcinki rur, niezabezpieczone dysze, zalana komora technologiczna po pierwszych roztopach.
  • Brak budżetu na eksploatację w roku następnym po inwestycji, bo obiekt nie został formalnie przekazany do jednostki utrzymującej i nie trafił do jej planu finansowego.
  • Rotacja kadr. Osoba przeszkolona na odbiorze odeszła z pracy, a wiedza nie była spisana.

Konsekwencją jest nie tylko stojący obiekt w upalne tygodnie i pytania radnych o sens wydatku. Nieprawidłowy rozruch bez kontroli parametrów wody to zakwit, korozja i utrata gwarancji na urządzenia, których producent wymaga udokumentowanych przeglądów. Naprawa układu filtracyjnego uszkodzonego przez mróz kosztuje rzędy wielkości więcej niż dzień szkolenia obsługi.

Odbiór to nie przekazanie

Odbiór techniczny odpowiada na pytanie, czy wykonawca zbudował obiekt zgodnie z umową i projektem: testy funkcjonalne, pomiary elektryczne, próby szczelności, dokumentacja powykonawcza. Przekazanie do eksploatacji odpowiada na inne pytanie: czy podmiot, który będzie obiekt utrzymywał, ma wszystko, żeby robić to bezpiecznie i tanio przez kolejne 15–20 lat. To dwa różne procesy, które w praktyce zlewają się w jeden protokół, i na tym styku ginie instrukcja eksploatacji, szkolenie i dostępy.

Ramę prawną daje ustawa Prawo budowlane. Zgodnie z art. 60 inwestor, oddając obiekt budowlany do użytkowania, przekazuje właścicielowi lub zarządcy dokumentację budowy i dokumentację powykonawczą, a także inne dokumenty i decyzje dotyczące obiektu oraz, w razie potrzeby, instrukcje obsługi i eksploatacji obiektu, instalacji i urządzeń z nim związanych (stan prawny na wrzesień 2026). Sformułowanie „w razie potrzeby” jest kluczowe: dla fontanny z układem pompowym, filtracją, automatyką i instalacją elektryczną w komorze technologicznej ta potrzeba jest oczywista, ale ustawa nie precyzuje zawartości instrukcji. Jeśli zamawiający nie opisze jej w umowie lub OPZ (opisie przedmiotu zamówienia), dostanie to, co wykonawca uzna za wystarczające.

W zamówieniach publicznych to właśnie OPZ i wzór umowy są miejscem, gdzie pakiet przekazania trzeba zdefiniować. Prawo zamówień publicznych wymaga opisania przedmiotu zamówienia w sposób jednoznaczny i wyczerpujący, a więc szkolenie obsługi, instrukcja eksploatacji i przekazanie dostępów powinny być wymienione jako elementy świadczenia, z określoną formą i warunkiem odbioru końcowego. W inwestycji prywatnej, gdzie fontanna jest częścią większego kontraktu generalnego wykonawcy, warto zapisać analogiczne wymagania w umowie, bo Kodeks cywilny reguluje rękojmię i gwarancję, ale nie narzuca zakresu dokumentacji eksploatacyjnej.

Pakiet przekazania: checklista

Poniższa tabela porządkuje, co zarządca powinien otrzymać, kto za to odpowiada i do czego dany element realnie służy w eksploatacji. Dokumentację powykonawczą traktujemy tu skrótowo, bo jest elementem odbioru; pozostałe pozycje to te, których w odbiorze zwykle brakuje.

Element pakietu Kto dostarcza Po co zarządcy
Dokumentacja powykonawcza (projekt z naniesionymi zmianami, inwentaryzacja geodezyjna, protokoły prób i pomiarów) Wykonawca za pośrednictwem inwestora Podstawa do każdej przyszłej naprawy, przebudowy i sporu gwarancyjnego; obowiązek z art. 60 Prawa budowlanego
Instrukcja obsługi i eksploatacji obiektu jako całości Wykonawca (autor: projektant technologii lub kierownik robót technologicznych) Jedyny dokument, który opisuje współdziałanie układu; podstawa szkolenia i codziennej pracy
DTR (dokumentacje techniczno-ruchowe) i karty gwarancyjne urządzeń: pompy, filtry, lampy, dysze, zawory, sterownik Wykonawca, oryginały od producentów lub dystrybutora Warunki gwarancji, częstotliwość przeglądów, parametry pracy; bez nich roszczenie gwarancyjne jest trudne
Schematy elektryczne powykonawcze, schemat hydrauliczny, schemat automatyki (I/O sterownika) Wykonawca instalacji elektrycznych i automatyk Diagnostyka awarii przez serwis inny niż wykonawca; wymóg przy pomiarach okresowych
Dostępy: hasła do sterownika PLC, panelu HMI, systemu DMX, routera, platformy zdalnego nadzoru; konta administracyjne przepisane na zarządcę Automatyk wykonawcy, protokolarnie Bez tego zarządca nie zmieni harmonogramu pokazów ani nie odczyta alarmów; problem przy zmianie wykonawcy
Lista części zamiennych i materiałów eksploatacyjnych z numerami katalogowymi i orientacyjnym zużyciem rocznym Wykonawca lub dystrybutor technologii Budżetowanie roku następnego; skrócenie przestoju przy awarii
Harmonogram przeglądów i czynności serwisowych (dzienne, tygodniowe, miesięczne, sezonowe) Wykonawca, zgodnie z DTR urządzeń Podstawa umowy serwisowej albo własnego planu utrzymania; dowód należytej eksploatacji przy gwarancji
Protokół szkolenia obsługi z listą uczestników i zakresem Wykonawca i zarządca wspólnie Dowód przekazania wiedzy; punkt wyjścia do szkolenia uzupełniającego po rotacji kadr
Wyniki badań wody z rozruchu i zalecane parametry docelowe Wykonawca Punkt odniesienia dla kontroli jakości wody w kolejnych sezonach

Pakiet warto wymagać w dwóch formach: papierowej (segregator u zarządcy) i cyfrowej, z edytowalnymi plikami schematów i instrukcji, a nie samymi skanami, żeby dokumentację dało się aktualizować po każdej modyfikacji.

Instrukcja obsługi i eksploatacji obiektu

Instrukcja obiektu to nie zbiór DTR urządzeń. Karta pompy opisuje pompę, a instrukcja obiektu opisuje, jak ta pompa pracuje w układzie z konkretną filtracją, zbiornikiem buforowym, dyszami i sterowaniem. Zamawiając ją w OPZ, warto określić minimalną zawartość:

  1. Opis układu technologicznego. Schemat blokowy obiegu wody: niecka lub zbiornik buforowy, pompy obiegowe i efektowe, filtracja, uzdatnianie, dysze, przelewy, uzupełnianie wody. Lokalizacja komory technologicznej, włazów, szaf sterowniczych i wyłączników.
  2. Rozruch sezonowy. Kolejność czynności od stanu zazimowanego do pracy: kontrola stanu niecki i hydroizolacji, montaż zdemontowanych elementów, napełnianie, odpowietrzanie, uruchamianie pomp w kolejności, kontrola szczelności, testy sterowania i oświetlenia, ustawienie parametrów wody.
  3. Codzienna i tygodniowa obsługa. Co sprawdzać wizualnie, co odczytywać ze sterownika, jak czyścić kosze wstępne i przelewy, jak reagować na spadek poziomu wody.
  4. Parametry wody. Zakresy pH, zawartości środka dezynfekującego, mętności, przewodności; częstotliwość pomiarów; kto dozuje chemię i z jakimi uprawnieniami. Instrukcja nie powinna być poradnikiem „zrób to sam” dla dozowania chemii, tylko określać, które czynności wykonuje przeszkolony operator, a które serwis.
  5. Alarmy i stany awaryjne. Lista komunikatów sterownika z opisem znaczenia i wymaganą reakcją: sucha praca pompy, niski poziom wody, zadziałanie zabezpieczeń elektrycznych, alarm wiatrowy, alarm zalania komory.
  6. Wyłączenie awaryjne. Gdzie jest wyłącznik główny, jak odciąć zasilanie i dopływ wody, kogo powiadomić, jak zabezpieczyć strefę przy uszkodzeniu nawierzchni fontanny suchej.
  7. Zimowanie. Termin i kryterium (temperatura, prognoza), kolejność opróżniania rurociągów i urządzeń, demontaż dysz i lamp, zabezpieczenie zbiornika i komory, ochrona przed zalaniem wodami opadowymi, przegląd pozimowy.
  8. Harmonogram przeglądów zgodny z DTR urządzeń, z podziałem na czynności operatora i czynności serwisu.

Test kompletności instrukcji: czy nowy pracownik zarządcy, który nie uczestniczył w budowie, jest w stanie wykonać według niej rozruch wiosenny bez telefonu do wykonawcy. W obiektach, które projektujemy pod niski koszt eksploatacji, instrukcja powstaje razem z projektem technologii, bo projekt fontanny określa już na tym etapie, jakie czynności obsługowe będą konieczne i jak ograniczyć ich liczbę.

Dostępy do sterownika i zdalnego nadzoru

Nowoczesna fontanna miejska jest sterowana przez PLC (programowalny sterownik logiczny), a pokazy multimedialne przez system DMX (protokół sterowania oświetleniem i efektami). Coraz częściej obiekt ma też zdalny nadzór: platformę, przez którą serwis widzi alarmy i parametry bez wyjazdu na miejsce. Każdy z tych elementów ma swoje poświadczenia, i to one są najczęstszym brakiem w pakiecie przekazania. Typowe sytuacje: hasło administratora zna tylko podwykonawca automatyki, konto na platformie nadzoru jest przypisane do pracownika wykonawcy, program sterownika nie ma kopii źródłowej. Gdy relacja z wykonawcą się kończy, zarządca nie może nawet zmienić harmonogramu pokazu bez zlecenia zewnętrznego.

Przy przekazaniu warto wymagać protokolarnie:

  • kopii programu sterownika i konfiguracji pokazów (pliki źródłowe, nie tylko binaria) wraz z informacją o wersji oprogramowania i narzędziu potrzebnym do edycji;
  • zestawienia wszystkich kont i haseł: sterownik, panel HMI, kontroler DMX, router lub modem, platforma zdalnego nadzoru; przekazanie w zamkniętej kopercie lub przez menedżer haseł, z pokwitowaniem;
  • przepisania kont administracyjnych na adresy zarządcy i usunięcia kont wykonawcy po okresie serwisu gwarancyjnego (albo pozostawienia ich na czas umowy serwisowej, z jasnym zapisem w umowie);
  • opisu warstw dostępu: co może zmienić operator (godziny pracy, wybór pokazu), a co wymaga uprawnień serwisowych (parametry pomp, progi alarmów).

Rozwiązania sterowania z portfolio Aquatronic pozwalają rozdzielić poziomy uprawnień, co ułatwia bezpieczne przekazanie: operator zarządcy dostaje dostęp do funkcji eksploatacyjnych, a parametry technologiczne pozostają pod nadzorem serwisu.

Szkolenie obsługi: kto, ile, w jakiej formie

Szkolenie wpisane do OPZ jako „przeszkolenie obsługi” bez parametrów kończy się zwykle godzinnym pokazem przy szafie sterowniczej. Trzeba określić uczestników, zakres, formę i liczbę terminów.

Kto. Minimum dwie osoby po stronie eksploatującego, żeby wiedza nie zależała od jednego pracownika: operator odpowiedzialny za codzienną obsługę oraz osoba techniczna (elektryk lub automatyk zarządcy, jeśli jest), która będzie rozmawiać z serwisem. W samorządzie warto dodać przedstawiciela jednostki, która obiekt przejmie na stan, nawet jeśli przekazanie wewnętrzne jeszcze się nie odbyło.

Ile i w jakiej formie. Dla fontanny multimedialnej na placu rozsądny wymiar to część teoretyczna (omówienie instrukcji, schematów, zasad bezpieczeństwa, alarmów) oraz część praktyczna na obiekcie: samodzielne wykonanie przez uczestników czynności obsługowych pod nadzorem wykonawcy, w tym uruchomienie i zatrzymanie układu, odczyt i kasowanie alarmów, zmiana harmonogramu pokazów, czyszczenie filtrów wstępnych, kontrola parametrów wody. Sam pokaz „patrzcie, jak to robię” nie zastępuje wykonania czynności własnymi rękami.

Kiedy. Pierwszy termin przy przekazaniu, drugi przed pierwszym zimowaniem. Ten drugi termin jest w praktyce ważniejszy, bo zimowanie i rozruch wiosenny to czynności, których nie da się przećwiczyć we wrześniu przy pracującym obiekcie. Coraz częściej stosowanym rozwiązaniem jest wymóg, by wykonawca przeprowadził pierwsze zimowanie i pierwszy rozruch wiosenny wspólnie z obsługą zarządcy, w formie szkolenia na żywym obiekcie.

Protokół. Z listą uczestników, zakresem, datą i podpisami: dowód wykonania świadczenia i punkt wyjścia do szkolenia uzupełniającego po rotacji kadr.

Przekazanie wewnętrzne w urzędzie

W samorządzie fontannę buduje wydział inwestycji, a utrzymuje zarząd zieleni miejskiej, zarząd dróg, spółka komunalna albo wydział gospodarki komunalnej. Między odbiorem od wykonawcy a przejęciem obiektu przez jednostkę utrzymującą powstaje luka odpowiedzialności, w której nikt nie czuje się gospodarzem: wydział inwestycji uważa zadanie za zakończone, a jednostka utrzymująca nie ma jeszcze obiektu na stanie ani budżetu. Zadania własne gminy w zakresie zieleni gminnej i urządzeń użyteczności publicznej wynikają z ustawy o samorządzie gminnym, ale która jednostka realizuje je dla konkretnego obiektu, ustala organizacja wewnętrzna urzędu.

Elementy przekazania wewnętrznego, które w praktyce decydują o losie drugiego sezonu:

  • Protokół przekazania między jednostkami z datą, od której jednostka utrzymująca odpowiada za obiekt, i z załączonym pakietem dokumentacji.
  • Ewidencja środka trwałego. Fontanna z technologią trafia na stan jednostki utrzymującej; warto rozdzielić w ewidencji część budowlaną (niecka, komora, przyłącza) od technologii (pompy, sterowanie, oświetlenie), bo mają różne okresy użytkowania i inaczej planuje się ich odtworzenie.
  • Budżet na eksploatację w roku następnym. Energia, woda, chemia, przeglądy, umowa serwisowa, części zamienne, zimowanie i rozruch. Jeśli obiekt odebrano jesienią, wniosek do projektu budżetu na kolejny rok musi powstać równolegle z odbiorem, inaczej pierwszy pełny sezon nie ma finansowania. Lista części zamiennych i harmonogram przeglądów z pakietu przekazania są tu bezpośrednim źródłem danych.
  • Osoba odpowiedzialna po stronie jednostki utrzymującej oraz zasady zgłaszania usterek gwarancyjnych: kto, w jakim trybie, z jaką dokumentacją.
  • Umowa serwisowa albo decyzja o utrzymaniu siłami własnymi, podjęta świadomie, z porównaniem kosztów i ryzyk, a nie z braku decyzji.

W przestrzeni komercyjnej odpowiednikiem tego procesu jest przekazanie od generalnego wykonawcy do zarządcy nieruchomości lub firmy facility management. Mechanizm luki jest ten sam: generalny wykonawca traktuje fontannę jako jeden z elementów zagospodarowania terenu, a zarządca nie ma kompetencji technologicznych i często nie zna podwykonawcy fontanny, który jest stroną gwarancji na urządzenia. Umowa z generalnym wykonawcą powinna wymagać przekazania danych kontaktowych i kart gwarancyjnych wszystkich podwykonawców technologii, a odpowiedzialność z tytułu rękojmi i gwarancji reguluje w tym zakresie Kodeks cywilny.

Prawo budowlane, książka obiektu i c-KOB

Obowiązki po przekazaniu nie kończą się na art. 60. Rozdział 6 Prawa budowlanego nakłada na właściciela lub zarządcę obowiązek utrzymywania obiektu w należytym stanie technicznym (art. 61), poddawania go kontrolom okresowym (art. 62) oraz przechowywania dokumentacji przez cały okres istnienia obiektu (art. 63). Kontrole okresowe obejmują m.in. instalację elektryczną, co dla fontanny z zasilaniem urządzeń w wodzie ma bezpośredni związek z bezpieczeństwem użytkowników.

Osobną kwestią jest książka obiektu budowlanego. Zgodnie z art. 60b ust. 1 Prawa budowlanego właściciel lub zarządca prowadzi książkę dla każdego budynku oraz obiektu niebędącego budynkiem, którego projekt podlega sprawdzeniu z art. 20 ust. 2, z uwzględnieniem wyłączeń z art. 60b ust. 2 (stan prawny na wrzesień 2026). Fontanna może być obiektem małej architektury albo — zależnie od konstrukcji — budowlą, dlatego obowiązek prowadzenia książki trzeba ocenić według art. 60b, dokumentacji i trybu realizacji obiektu. Tego nie da się rozstrzygnąć ogólnie: zarządca powinien sprawdzić w dokumentacji projektowej i pozwoleniu na budowę, czy projekt był sprawdzany, i na tej podstawie ustalić obowiązek. Jeśli obowiązek istnieje, książkę zakłada się w systemie c-KOB (Cyfrowa Książka Obiektu Budowlanego) prowadzonym przez Główny Urząd Nadzoru Budowlanego; od 1 stycznia 2024 r. dla nowych obiektów forma cyfrowa jest jedyną dopuszczalną, a książki papierowe założone wcześniej mogą być prowadzone do końca 2026 r. Zasady prowadzenia określa rozporządzenie w sprawie książki obiektu budowlanego oraz systemu c-KOB (Dz.U. 2022 poz. 2778).

Niezależnie od formalnego obowiązku dobrą praktyką jest dziennik eksploatacji obiektu: zapisy o rozruchach, zimowaniach, przeglądach, badaniach wody, awariach i naprawach. To dowód należytej eksploatacji w sporze gwarancyjnym i podstawa decyzji o modernizacji po kilkunastu latach.

Pierwszy sezon: wykonawca jako serwisant

Najskuteczniejszym sposobem na domknięcie luki między budową a eksploatacją jest model, w którym wykonawca fontanny zostaje na obiekcie jako serwisant przez pierwszy pełny sezon, na podstawie umowy serwisowej obowiązującej od dnia przekazania. Korzyści dla zarządcy są konkretne:

  • pierwsze zimowanie i pierwszy rozruch wiosenny wykonuje podmiot, który obiekt zbudował, a obsługa zarządcy uczy się na żywo;
  • nie ma sporu o to, czy usterka wynika z wady wykonawczej, czy z nieprawidłowej eksploatacji, bo obie strony to ten sam podmiot;
  • gwarancja producentów urządzeń jest chroniona przez udokumentowane przeglądy.

W zamówieniu publicznym taki model można wprowadzić jako część przedmiotu zamówienia (roboty budowlane plus usługa serwisu w okresie określonym w umowie) albo jako opcję. Odrębny przetarg na serwis warto rozstrzygnąć przed przekazaniem, tak by umowa zaczynała się w dniu przekazania. Przykładem układu, w którym komora technologiczna i sterowanie wymagają ciągłości wiedzy między budową a eksploatacją, jest maszynownia fontanny na placu Kolegiackim w Poznaniu: obiekt o rozbudowanej technologii pod płytą placu, którego obsługa bez dokumentacji i przeszkolenia byłaby zależna od jednego wykonawcy. Zakres takiej umowy opisujemy na stronie serwisu fontann; w każdym przypadku zakres i częstotliwość wynikają z technologii konkretnego obiektu i DTR urządzeń.

Najczęstsze błędy przy przekazaniu

  1. Jeden protokół na odbiór i przekazanie, podpisany w dniu pokazu otwarcia bez sprawdzenia kompletności pakietu. Rozwiązanie: lista kontrolna jako załącznik do protokołu, z terminem uzupełnienia braków; płatność końcowa uzależniona od kompletu.
  2. Instrukcja obiektu zastąpiona segregatorem DTR. Rozwiązanie: minimalna zawartość instrukcji opisana w OPZ, jak w sekcji wyżej.
  3. Hasła „do przekazania później”. Rozwiązanie: dostępy i kopie programów jako warunek odbioru końcowego, z protokołem.
  4. Szkolenie w dniu odbioru, bez zimowania. Rozwiązanie: dwa terminy, drugi przed zimowaniem, z czynnościami wykonywanymi przez uczestników.
  5. Brak przekazania wewnętrznego. Obiekt nadal „w inwestycjach”, bez budżetu na utrzymanie. Rozwiązanie: protokół między jednostkami i wniosek budżetowy równolegle z odbiorem.
  6. Zimowanie siłami własnymi bez instrukcji, bo „to tylko spuszczenie wody”. Rozwiązanie: pierwsze zimowanie z wykonawcą lub serwisem, dopiero potem samodzielnie, jeśli zarządca w ogóle chce przejąć tę czynność.
  7. Brak listy części zamiennych. Awaria w lipcu i tygodnie oczekiwania na uszczelnienie pompy. Rozwiązanie: lista z pakietu przekazania i minimalny magazyn części szybkozużywalnych uzgodniony z serwisem.

Koszt tych zabezpieczeń jest niewielki w skali inwestycji: szkolenie, instrukcja i przekazanie dostępów zapisane w OPZ nie zmieniają istotnie ceny oferty, bo solidny wykonawca i tak je przygotowuje. Zmieniają natomiast to, czy obiekt pracuje w drugim sezonie. Koszt umowy serwisowej zależy od technologii i lokalizacji obiektu i wymaga indywidualnej wyceny.

Najczęściej zadawane pytania

Czy wykonawca ma obowiązek przekazać instrukcję obsługi i eksploatacji fontanny?

Art. 60 Prawa budowlanego przewiduje przekazanie właścicielowi lub zarządcy instrukcji obsługi i eksploatacji obiektu, instalacji i urządzeń „w razie potrzeby”. Dla fontanny z technologią pompową, filtracją i automatyką potrzeba ta jest oczywista, ale zakres instrukcji ustawa nie określa. Dlatego minimalną zawartość trzeba zapisać w umowie lub OPZ (stan prawny na wrzesień 2026).

Ile osób powinno przejść szkolenie obsługi fontanny?

Minimum dwie po stronie eksploatującego: operator do obsługi bieżącej i osoba techniczna do kontaktu z serwisem. W samorządzie warto dołączyć przedstawiciela jednostki, która obiekt przejmie na stan. Chodzi o to, żeby wiedza nie zależała od jednego pracownika, który może odejść przed kolejnym sezonem.

Co zrobić, gdy wykonawca nie przekazał haseł do sterownika?

Zażądać ich pisemnie na podstawie umowy i protokołu przekazania; jeśli umowa nie przewidywała przekazania dostępów, jest to podstawa do negocjacji, a w skrajnym przypadku do zlecenia serwisowi odzyskania kontroli nad sterownikiem lub jego przeprogramowania. Znacznie taniej jest wpisać przekazanie dostępów i kopii programów jako warunek odbioru końcowego.

Czy fontanna musi mieć książkę obiektu budowlanego?

To zależy od kwalifikacji i trybu realizacji obiektu. Art. 60b Prawa budowlanego określa obowiązek książki i wyłączenia, a wodotrysk może być obiektem małej architektury albo budowlą. Trzeba więc sprawdzić dokumentację oraz przesłanki z art. 60b ust. 1–2. Jeśli obowiązek istnieje, książkę prowadzi się w systemie c-KOB. Niezależnie warto prowadzić dziennik eksploatacji.

Kiedy najlepiej przeprowadzić szkolenie z zimowania fontanny?

Bezpośrednio przed pierwszym zimowaniem, na żywym obiekcie, w formie wspólnego wykonania czynności przez obsługę zarządcy pod nadzorem wykonawcy lub serwisu. Szkolenie z zimowania prowadzone przy odbiorze we wrześniu, gdy obiekt pracuje, ma ograniczoną wartość praktyczną.

Czy zarządca może utrzymywać fontannę siłami własnymi po przekazaniu?

Czynności obsługowe bieżące, opisane w instrukcji eksploatacji, tak. Prace wymagające uprawnień elektrycznych, obsługa chemii wody i naprawy urządzeń pod ciśnieniem powinny być wykonywane przez serwis z odpowiednimi kwalifikacjami, także ze względu na warunki gwarancji producentów. Decyzję o modelu utrzymania warto podjąć przed przekazaniem, porównując koszty i ryzyka obu wariantów.

Treść ma charakter informacyjny. Decyzje dotyczące zakresu przekazania, obowiązków z Prawa budowlanego i konstrukcji umowy wymagają analizy konkretnego obiektu i obowiązujących przepisów; artykuł nie stanowi porady prawnej.

Jeśli przygotowujecie Państwo OPZ dla nowej fontanny albo przejmujecie obiekt, którego pakiet przekazania jest niekompletny, chętnie pomożemy ustalić, czego brakuje i jak zabezpieczyć drugi sezon. Zapraszamy do kontaktu telefonicznego pod numerem 501 257 549 lub przez formularz na stronie kontakt.
