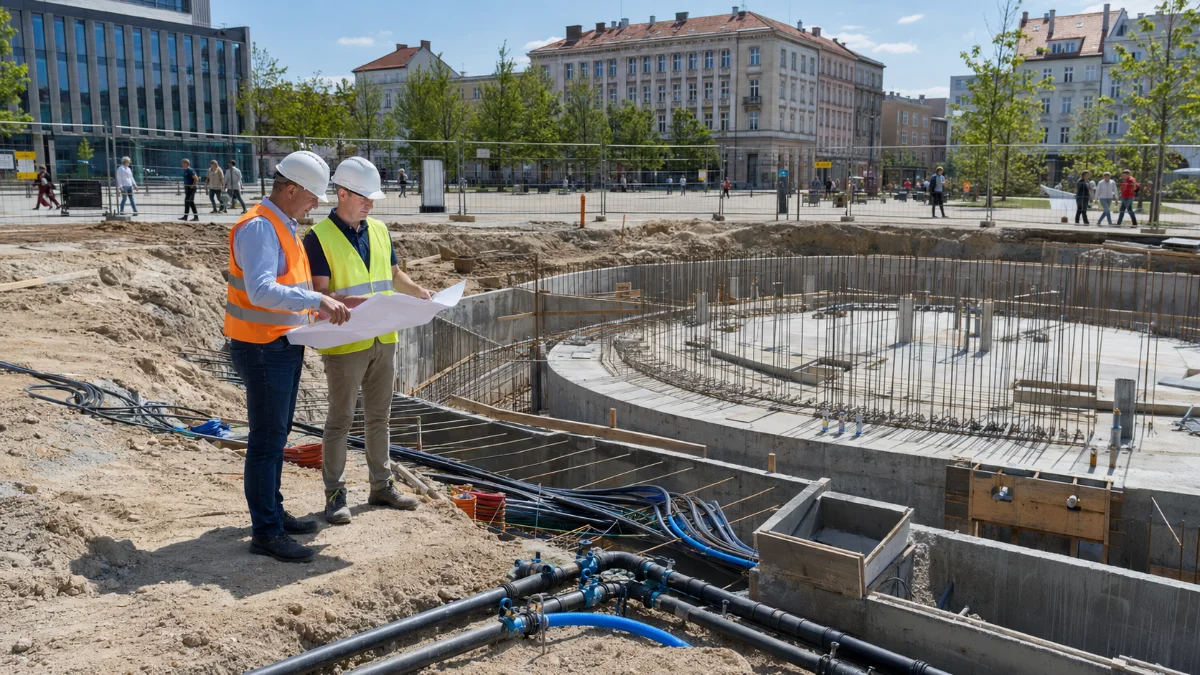

Trzeci sezon po odbiorze. Na płycie placu, kilka metrów od krawędzi fontanny, pojawia się ciemna, wilgotna plama, która nie wysycha nawet w upał. Gmina wzywa wykonawcę, wykonawca twierdzi, że woda pochodzi z obcej sieci przechodzącej pod placem, a nie z niecki. Zaczyna się spór, w którym rozstrzygające znaczenie mają dokumenty z etapu, gdy izolacja niecki i przejścia szczelne były jeszcze widoczne. Problem polega na tym, że takich dokumentów nie ma – bo nikt tych robót nie odebrał protokolarnie i nikt ich nie sfotografował.
To najczęstszy scenariusz, w którym inwestor publiczny przekonuje się, ile był wart nadzór inwestorski, którego postanowił nie kupować albo kupił „na papierze”. Poniżej opisujemy, czego wymagać od nadzoru przy obiekcie tak wielobranżowym jak fontanna miejska i które momenty budowy są nieodwracalne.
Dlaczego fontanna wymyka się standardowemu nadzorowi
Fontanna bywa traktowana w dokumentach inwestycyjnych jak element małej architektury – obok ławek, koszy i nasadzeń. Z punktu widzenia procesu budowlanego jest to jednak jeden z najbardziej złożonych obiektów, jakie powstają w przestrzeni publicznej. W jednym miejscu spotykają się:
- szczelna konstrukcja żelbetowa – niecka lub zbiornik retencyjny, projektowany na wodoszczelność, ograniczenie zarysowania i pracę termiczno-skurczową,
- instalacja hydrauliczna pod ciśnieniem – rurociągi, pompy, filtracja, uzdatnianie, przelewy i odwodnienia,
- instalacja elektryczna w środowisku mokrym – oświetlenie podwodne, zasilanie pomp, ochrona przeciwporażeniowa, połączenia wyrównawcze,
- automatyka i sterowanie – sterowniki PLC, scenariusze pracy, w obiektach widowiskowych także sterowanie DMX i synchronizacja z dźwiękiem,
- nawierzchnia i zagospodarowanie terenu – zwłaszcza w przypadku fontann suchych, gdzie płyta placu jest jednocześnie stropem komory technologicznej.
Inspektor nadzoru z bogatym doświadczeniem w budownictwie kubaturowym może nigdy wcześniej nie widzieć takiego obiektu. Nie chodzi o brak kompetencji formalnych – uprawnienia są te same – ale o brak punktu odniesienia. Nie wie, że dysza po zabetonowaniu w nieprawidłowej rzędnej wymusi przeprojektowanie całego układu hydraulicznego, że przejście kablowe bez właściwego uszczelnienia zacznie sączyć wodę po pierwszej zimie i że kolejność prób szczelności względem robót wykończeniowych nie jest kwestią wygody harmonogramu. Doświadczenie zebrane przy budowie fontann pokazuje, że najkosztowniejsze błędy nie wynikają ze złej woli wykonawcy, lecz z tego, że nikt nie zadał właściwego pytania w odpowiednim tygodniu.
Kiedy nadzór inwestorski jest obowiązkowy, a kiedy tylko rozsądny
Zgodnie z ustawą Prawo budowlane inwestor może ustanowić inspektora nadzoru inwestorskiego na każdej budowie, a w określonych przypadkach ma taki obowiązek – nałożony wprost przepisami albo decyzją organu wydającego pozwolenie na budowę. Katalog sytuacji obowiązkowych wynika z rozporządzenia Ministra Infrastruktury z 19 listopada 2001 r. i obejmuje między innymi obiekty wpisane do rejestru zabytków w zakresie przebudowy, rozbudowy, rekonstrukcji i remontów, obiekty z zainstalowaną mocą elektryczną 1000 kW i większą, a także realizacje, w których projekt przewiduje szczególnie skomplikowane rozwiązania techniczne – w tym fundamenty inne niż proste ławy i stopy posadowione bezpośrednio na stabilnym gruncie nośnym.
W praktyce pojedyncza fontanna rzadko wpada w ten katalog „z automatu”. Wyjątkiem są realizacje w strefach ochrony konserwatorskiej i obiekty wbudowane w większe zadanie – rewitalizację rynku, budowę parku, przebudowę placu – gdzie nadzór jest ustanawiany dla całej inwestycji. Oznacza to, że w większości przypadków decyzja o nadzorze nad częścią fontannową należy do inwestora i jest decyzją o zarządzaniu ryzykiem, nie o zgodności z przepisami.
Warto znać dwie zasady ustrojowe. Pierwsza: funkcji kierownika budowy i inspektora nadzoru inwestorskiego nie można łączyć – to dwie strony tego samego stołu. Druga: jeżeli obiekt wymaga inspektorów różnych specjalności, inwestor wyznacza jednego z nich jako koordynatora ich czynności na budowie. Przy fontannie ten drugi przepis jest kluczowy, bo większość usterek powstaje na styku branż, a nie w środku którejkolwiek z nich.
Trzy branże, które muszą mieć swojego inspektora
Branża konstrukcyjno-budowlana
Odpowiada za to, co decyduje o trwałości obiektu na dekady: posadowienie, zbrojenie i otulinę, klasę i szczelność betonu, dylatacje, przejścia szczelne, izolacje przeciwwodne oraz powłoki wykończeniowe. Wymagania dotyczące projektowania konstrukcji szczelnych porządkuje norma PN-EN 1992-3 (Eurokod 2, część 3: silosy i zbiorniki na ciecze), w której szczelność jest klasyfikowana, a dopuszczalna szerokość rys wprost przekłada się na ilość zbrojenia. To nie jest szczegół, który można „doprecyzować na budowie” – to parametr projektowy, którego dotrzymanie sprawdza się wyłącznie przed zabetonowaniem.
Branża sanitarna
Rurociągi tłoczne i przelewowe, pompy, filtracja, układ uzdatniania i dezynfekcji, odwodnienie komory technologicznej, uzupełnianie wody. Inspektor tej branży sprawdza materiały i średnice względem projektu, prowadzi odbiory prób ciśnieniowych i szczelności instalacji oraz uczestniczy w rozruchu technologicznym. Przy obiektach z obiegiem zamkniętym jego rola nie kończy się na hydraulice – od poprawności montażu układu uzdatniania zależy późniejsze bezpieczeństwo mikrobiologiczne obiektu.
Branża elektryczna
Instalacje fontann objęte są normą PN-HD 60364-7-702, dotyczącą basenów pływackich i fontann. Określa ona strefy, wymagany stopień ochrony IP urządzeń, zasady ochrony przeciwporażeniowej oraz połączeń wyrównawczych. Inspektor elektryk kontroluje trasy kablowe, sposób wprowadzenia przewodów do niecki, uziemienie elementów przewodzących, dobór zabezpieczeń różnicowoprądowych oraz protokoły pomiarów odbiorczych. W obiektach widowiskowych do tego dochodzi warstwa sterowania – i tu zakres nadzoru trzeba świadomie rozszerzyć, bo fontanny multimedialne mają rozbudowaną automatykę, której poprawność weryfikuje się dopiero podczas prób scenariuszy pracy, a nie na etapie oględzin szafy sterowniczej.
Do tego kompletu dochodzi geodeta uprawniony, którego obecność w określonych momentach nie jest kwestią uznania, a obowiązku. Jeżeli zakres nadzoru definiuje się już na etapie dokumentacji, znacznie łatwiej go potem wyegzekwować – dlatego specyfikacje techniczne wykonania i odbioru robót warto uzgadniać razem z projektem fontanny, a nie po rozstrzygnięciu przetargu na roboty.
Punkty bez powrotu – etapy, których później nie sprawdzisz
Prawo budowlane posługuje się pojęciem robót ulegających zakryciu i robót zanikających. Pierwsze to prace, których efekt pozostaje w obiekcie, ale po wykonaniu kolejnych warstw przestaje być widoczny – jak zbrojenie po zabetonowaniu czy izolacja po wykonaniu warstw ochronnych. Drugie mają charakter tymczasowy i są demontowane po wykonaniu robót podstawowych. Branżowe opracowania konsekwentnie wskazują, że odbiory robót zanikających są jednym z głównych źródeł konfliktów na budowie – najczęściej dlatego, że wymagania w specyfikacjach są ogólne i nieprecyzyjne.
Przy fontannie lista momentów nieodwracalnych jest krótka i bardzo konkretna:
- Zbrojenie niecki i płyty dennej przed betonowaniem – rozstaw, średnice, otulina, zbrojenie w strefach narażonych na zarysowanie. Po zalaniu betonu weryfikacja wymaga badań nieniszczących albo odkrywek.
- Przejścia szczelne, tuleje i przepusty – każde wprowadzenie rury lub kabla przez ścianę zbiornika. Nieprawidłowe uszczelnienie ujawnia się zwykle po pierwszym cyklu zamarzania.
- Przerwy robocze i taśmy uszczelniające – styk płyty dennej ze ścianą to statystycznie najczęstsze miejsce przecieku w konstrukcjach szczelnych.
- Próba szczelności przed wykonaniem powłok wykończeniowych – jej przebieg powinien być zaplanowany w projekcie, a nie improwizowany na budowie. Wykonanie próby po ułożeniu okładzin oznacza, że w razie negatywnego wyniku trzeba zdemontować warstwy wykończeniowe, żeby dotrzeć do przyczyny.
- Trasy kablowe i rurociągi w wykopie – przed zasypaniem. Przewody i elementy podziemne poddaje się pomiarowi powykonawczemu po ułożeniu w wykopie, ale przed przykryciem; obowiązek zgłoszenia ich do pomiaru obciąża inwestora i wykonawcę robót. Zasypanie wykopu przed inwentaryzacją blokuje formalne zakończenie budowy.
- Zagęszczenie zasypki i podbudowy pod nawierzchnią – szczególnie krytyczne w fontannach suchych, gdzie nierównomierne osiadanie płyty ujawnia się jako klawiszowanie płyt i pęknięcia w miejscach dysz.
- Uziemienie i połączenia wyrównawcze – elementy, które po zabetonowaniu i ułożeniu nawierzchni są praktycznie niedostępne.
- Instalacje w komorze technologicznej przed zamknięciem stropu – dostęp serwisowy do zaworów, filtrów i złączek trzeba ocenić, zanim strop zostanie zamknięty, bo po tym momencie każda korekta jest robotą budowlaną, nie serwisową.
W fontannach suchych, w których płyta placu przenosi ruch pieszy i pojazdów obsługi technicznej, powyższa lista jest szczególnie nieprzebaczalna – nasze doświadczenia z realizacji fontann suchych, w tym z placu Kolegiackiego w Poznaniu, pokazują, że praktycznie cała technologia znika pod nawierzchnią w ciągu kilku tygodni i od tej chwili jedynym dowodem na to, jak została wykonana, są dokumenty.
Dokumentacja robót zanikających jako polisa na kolejne lata
Obowiązki są rozdzielone jednoznacznie: kierownik budowy zgłasza inwestorowi do sprawdzenia lub odbioru roboty ulegające zakryciu bądź zanikające, a inspektor nadzoru inwestorskiego te roboty sprawdza i odbiera oraz uczestniczy w próbach i odbiorach technicznych instalacji i urządzeń technicznych. Efektem jest protokół odbioru robót zanikających – dokument wskazujący datę, zakres, skład komisji, wynik oględzin i decyzję o dopuszczeniu do zakrycia. Protokoły odbiorów częściowych i końcowych należą do dokumentacji budowy w rozumieniu Prawa budowlanego, więc ich brak jest problemem nie tylko dowodowym, ale i formalnym.
Do protokołu warto konsekwentnie dołączać materiał, którego ustawa nie wymaga, a który w sporach waży najwięcej: dokumentację fotograficzną z opisem i datą, uzupełnioną o raporty badań i pomiary geodezyjne. Fotografia zbrojenia z widoczną miarką, zdjęcie przejścia szczelnego przed zabetonowaniem, kadr izolacji przed ułożeniem warstwy ochronnej – to materiał, który po latach pozwala odpowiedzieć na pytanie, czy przeciek jest wadą wykonawczą, projektową, czy skutkiem eksploatacji.
Horyzont czasowy jest tu dłuższy, niż zwykle się zakłada. Rękojmia za wady obiektu budowlanego wynosi co do zasady pięć lat od wydania obiektu (art. 568 § 1 Kodeksu cywilnego), a w zamówieniach publicznych gwarancje umowne bywają dłuższe. Sam obiekt służy natomiast dwie–trzy dekady i pytania o to, co znajduje się pod nawierzchnią, wracają przy każdym remoncie fontanny i każdej modernizacji. Ta sama dokumentacja jest później punktem wyjścia dla firmy prowadzącej serwis fontann – bez niej pierwsza poważna awaria zaczyna się od kilku dni ustalania, jak obiekt jest w ogóle zbudowany.
Dwie rekomendacje praktyczne. Po pierwsze: zakres i sposób kontroli robót zanikających opisz w specyfikacji technicznej wykonania i odbioru robót oraz w umowie, wraz z terminem, w jakim zamawiający przystąpi do odbioru po zgłoszeniu gotowości. Ogólnikowy zapis „roboty zanikające podlegają odbiorowi” jest w praktyce zaproszeniem do sporu. Po drugie: rozważ prowadzenie Elektronicznego Dziennika Budowy – system GUNB działa od 2023 roku, a od 1 stycznia 2030 r. dziennik w postaci elektronicznej stanie się obowiązkowy. Wpisy z datą i przypisanym uczestnikiem procesu są trudniejsze do zakwestionowania niż odręczna adnotacja sprzed pięciu lat.
Nadzór przy rozliczeniach, próbach i rozruchu
Do podstawowych obowiązków inspektora należy także potwierdzanie faktycznie wykonanych robót i usunięcia wad, a na żądanie inwestora – kontrolowanie rozliczeń budowy. To ostatnie uprawnienie jest przy fontannach niedoceniane: obiekt składa się w dużej części z urządzeń i wyposażenia, a różnica między materiałem przyjętym w kosztorysie a materiałem faktycznie wbudowanym bywa trudna do wykrycia po zamknięciu komory technologicznej.
Osobnym punktem jest rozruch. Inspektor nadzoru uczestniczy w próbach i odbiorach technicznych instalacji i urządzeń, a przy fontannie oznacza to sprawdzenie pracy pomp w projektowanych punktach pracy, weryfikację scenariuszy sterowania, wysokości i geometrii strumieni, poprawności odwodnień, kompletności protokołów pomiarów elektrycznych oraz przekazania instrukcji eksploatacji. Warto też wymagać, aby na etapie odbioru potwierdzone zostało oznakowanie obiektu – woda krążąca w fontannie nie jest wodą przeznaczoną do spożycia, chyba że mamy do czynienia z fontanną poidełkową zasilaną wodą z sieci wodociągowej.
Mała gmina bez własnych służb technicznych – jak kupić nadzór
Gminy, które realizują jedną większą inwestycję raz na kilka lat, rzadko utrzymują w strukturach inspektorów trzech specjalności. Dostępne są trzy modele.
Nadzór zlecony wielobranżowo. Zamawiający kupuje usługę nadzoru obejmującą wszystkie potrzebne branże, u jednego wykonawcy dysponującego zespołem uprawnionych osób. Rozwiązanie proste proceduralnie i najbezpieczniejsze w kontekście koordynacji.
Inwestor zastępczy lub inżynier kontraktu. Szerszy zakres: zarządzanie projektem, koordynacja, reprezentowanie inwestora, a nadzór inwestorski jako jeden z elementów usługi. Model uzasadniony, gdy fontanna jest częścią większego zadania albo gdy urząd nie ma zasobów kadrowych do bieżącego prowadzenia inwestycji.
Punktowe wsparcie eksperckie. Uzupełnienie, nie zamiennik: zewnętrzny specjalista uczestniczy w kilku wskazanych odbiorach – zbrojenia, przejść szczelnych, próby szczelności, rozruchu – jako wsparcie inspektora ogólnobudowlanego. Rozwiązanie tanie i skuteczne, o ile terminy tych odbiorów zostaną wcześniej wpisane do harmonogramu i umowy.
Uwaga proceduralna, która kosztowała już niejedną gminę: rozdzielanie nadzoru na branże i szacowanie wartości każdej części osobno, aby zmieścić się poniżej progu stosowania ustawy, było przedmiotem kontroli Prezesa Urzędu Zamówień Publicznych. W analizowanej sprawie uznano, że odrębne oszacowanie zamówień na inspektorów nadzoru w jednym projekcie było nieprawidłowe – zachodziła tożsamość przedmiotowa, a na rynku funkcjonują wykonawcy zdolni pełnić nadzór we wszystkich specjalnościach jednocześnie. Wniosek praktyczny: nadzór nad jedną inwestycją szacuj łącznie.
Dlaczego dobry wykonawca sam zabiega o silny nadzór
Wbrew intuicji kompetentny wykonawca nie traktuje wymagającego inspektora jako przeciwnika. Protokołowane roboty zanikające chronią obie strony symetrycznie: inwestora – przed wadą ukrytą pod nawierzchnią, wykonawcę – przed odpowiedzialnością za przeciek, którego źródłem jest obca instalacja, błąd projektowy lub zaniechania eksploatacyjne. Odpowiedzialność inspektora nadzoru jest przy tym ograniczona – orzecznictwo konsekwentnie wskazuje, że odpowiada on za należyte wykonanie swoich czynności, a nie za rezultat w postaci obiektu wolnego od wad, który obciąża projektanta i wykonawcę.
C4Y od 2012 roku zajmuje się fontannami – od utrzymania i serwisu, przez remonty, po samodzielną budowę od 2015 roku. Ta kolejność ma znaczenie: przez lata przeglądów i napraw widzieliśmy, w których miejscach obiekty faktycznie zawodzą po pięciu, dziesięciu i piętnastu latach eksploatacji, i wiemy, że niemal zawsze są to te same punkty, które dziś nazywamy nieodwracalnymi. Dlatego inwestorom, którzy przygotowują się do budowy, udostępniamy mapę punktów kontrolnych dla ich inspektorów – wykaz momentów, w których obecność nadzoru jest bezwzględnie konieczna, wraz z listą rzeczy do sprawdzenia i udokumentowania. Przy własnych realizacjach pełna dokumentacja fotograficzna robót zanikających jest u nas standardem, niezależnie od tego, czy zamawiający jej wymaga.
Jeżeli planujesz budowę, remont lub przejęcie fontanny w utrzymanie i chcesz omówić zakres nadzoru oraz punkty kontrolne dla swojego zespołu, skontaktuj się z nami. Chętnie przejdziemy przez harmonogram konkretnego zadania i wskażemy etapy, których nie warto przegapić – niezależnie od tego, kto ostatecznie będzie wykonawcą.
Najczęściej zadawane pytania
Czy przy budowie fontanny nadzór inwestorski jest obowiązkowy?
Nie zawsze. Obowiązek wynika z rozporządzenia Ministra Infrastruktury z 19 listopada 2001 r. albo z decyzji o pozwoleniu na budowę i dotyczy m.in. obiektów w rejestrze zabytków, obiektów o zainstalowanej mocy elektrycznej 1000 kW i większej oraz realizacji ze szczególnie skomplikowanymi rozwiązaniami technicznymi. Pojedyncza fontanna rzadko wpada w ten katalog wprost, natomiast bardzo często jest częścią większego zadania, dla którego nadzór już ustanowiono. Poza przypadkami obowiązkowymi inwestor może powołać inspektora zawsze i przy obiekcie tak wielobranżowym jest to decyzja uzasadniona ryzykiem.
Ilu inspektorów potrzebuję przy fontannie?
Praktyczne minimum to trzy specjalności: konstrukcyjno-budowlana, instalacyjna sanitarna i instalacyjna elektryczna. Jeżeli obiekt ma rozbudowaną automatykę lub warstwę multimedialną, zakres nadzoru elektrycznego trzeba świadomie rozszerzyć o sterowanie. Gdy inspektorów jest kilku, Prawo budowlane wymaga wyznaczenia jednego z nich jako koordynatora ich czynności na budowie – i to właśnie koordynacja styków między branżami decyduje o skuteczności całego nadzoru.
Co zrobić, gdy wykonawca zasypał wykop bez zgłoszenia do odbioru?
Inspektor nadzoru ma prawo wydać kierownikowi budowy polecenie – potwierdzone wpisem do dziennika budowy – dotyczące wykonania prób lub badań, także wymagających odkrycia robót lub elementów zakrytych. Może również żądać poprawienia lub ponownego wykonania wadliwie zrealizowanych robót oraz wstrzymania dalszych prac. Niezależnie od tego brak inwentaryzacji geodezyjnej sieci wykonanej w wykopie przed zasypaniem realnie blokuje formalne zakończenie budowy, więc odkrywka jest zwykle nieunikniona.
Czy inspektor nadzoru odpowiada za przeciek niecki?
Nie za samą wadę. Umowa o pełnienie nadzoru inwestorskiego jest umową o świadczenie usług, a odpowiedzialność inspektora opiera się na zasadzie starannego działania – odpowiada on za nienależyte wykonanie swoich czynności, nie za rezultat w postaci obiektu wolnego od wad, który obciąża projektanta i wykonawcę. Jeżeli natomiast inspektor dopuścił do zakrycia roboty bez wymaganego sprawdzenia i protokołu, jego zaniechanie może być samodzielną podstawą roszczeń.
Kiedy i jak powinna zostać wykonana próba szczelności niecki?
Zasadą jest wykonanie próby przed ułożeniem wewnętrznych powłok i okładzin wykończeniowych, tak aby powierzchnie konstrukcji były dostępne do obserwacji. Przebieg próby – sposób napełniania, czas obserwacji i kryteria oceny – powinien być zaplanowany w projekcie dla konkretnego obiektu, a nie ustalany doraźnie na budowie. Kryteria wiążą się z przyjętą klasą szczelności konstrukcji według PN-EN 1992-3, dlatego wynik próby zawsze odnosi się do założeń projektowych danej niecki.
Czy nadzór można zlecić firmie, która projektowała fontannę?
Nadzór autorski projektanta i nadzór inwestorski to dwie różne funkcje i mogą się uzupełniać – projektant zna założenia, których inspektor nie odtworzy z rysunków. Zakazane jest natomiast łączenie funkcji kierownika budowy i inspektora nadzoru inwestorskiego. W zamówieniach publicznych przy każdej takiej konfiguracji trzeba dodatkowo zweryfikować kwestię konfliktu interesów po stronie zamawiającego i wykonawcy usługi.
